陕煤石电:石门三期项目165米超高冷却塔顺利封顶
发布时间:2025-09-17     作者:王向丽 谢军   点击量:17   分享到:

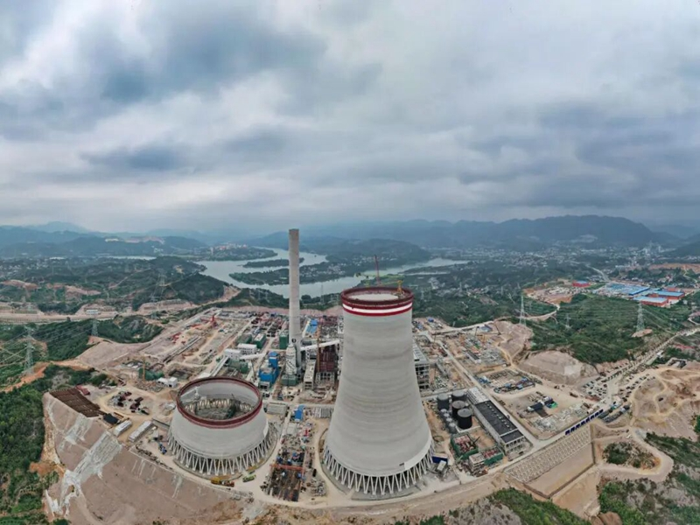

近日,陕煤石门2×66万千瓦扩能升级改造项目实现重大节点——2号高位收水冷却塔结构顺利封顶。该冷却塔设计高度165米,是当前区域在建的最高冷却塔之一,刷新了本地工业设施纪录,标志着项目建设取得阶段性胜利,为机组按期投产发电奠定基础。


封顶的2号冷却塔为钢筋混凝土双曲线薄壳结构,高165米,进出口直径分别为108.92米和74.2米,喉部直径72.2米,最薄处仅0.22米,施工精度要求极高。项目团队以打造精品工程为目标,严格执行相关规范,采用爬模与悬挂式脚手架相结合工艺,精准控制筒壁尺寸、半径误差与壁厚,各项指标均优于设计。

在混凝土性能方面,采用C40混凝土,抗渗等级W10,抗冻等级F150,最大水胶比≤0.40,并通过添加外加剂显著提升工作性能与耐久性。施工中全面落实温控与养护措施,有效控制温差与降温速率,杜绝裂缝产生。在钢筋、模板、沉降观测及防雷接地等关键环节,严格按设计和规范施工,保障了工程质量和安全。

该冷却塔位于地质稳定的挖方区,项目团队克服多风、高低温等不利天气影响,科学组织施工,严格高空作业管理,实现安全生产零事故。下一步将推进内壁防腐、航空标识涂刷及设备安装。

投运后,冷却塔将为2×660MW超超临界燃煤发电机组提供高效冷却,显著提升机组运行效率和环保性能,助力区域能源结构优化升级。(王向丽 谢军)
