自2×1000MW发电项目开工建设以来,黄陵矿业沮源发电公司坚持“以制度定标准、以标准促进度”,加快管理制度体系构建,为项目高质量建设注入强劲动能。
管理效能优化升级
面对项目投资规模大、建设周期紧、参建单位多等挑战,沮源发电公司打造覆盖全面、衔接有序、导向清晰的“制度矩阵”。聚焦安全管理、质量控制、投资管控等关键环节,制定完善各类制度150余项,实现项目全流程、无死角精准管控。同时,构建“领导班子带头示范领学、职能部门联系实际研学、施工单位主动对标自学”立体化宣讲机制,通过生产调度会、部门研讨会、线上微课堂、知识竞赛等方式,累计开展宣贯活动50余场,推动制度加快落地、加速转化为行动,切实将制度优势转化为治理效能。
项目建设提质增速

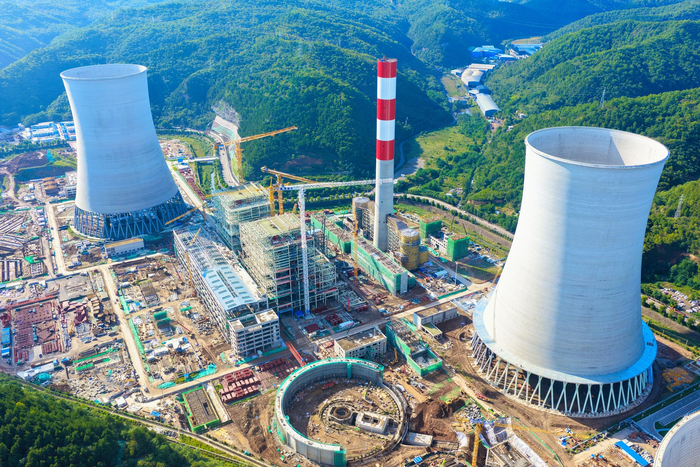

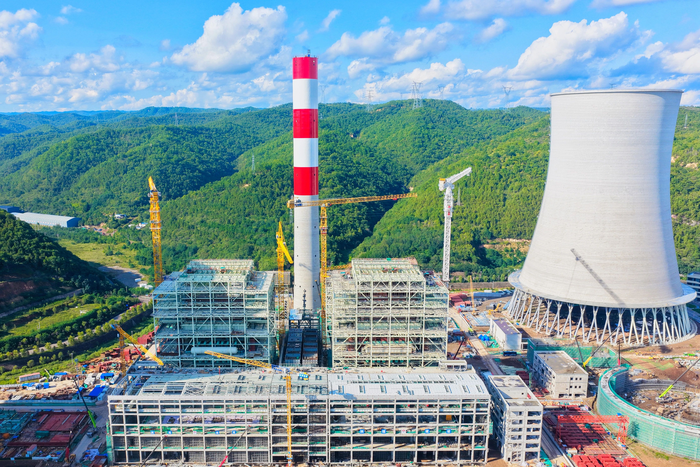

紧扣项目建设节点目标,严格落实领导包抓项目机制,定期召开设计联络会、工程调度协调会、工程进度质量安全盘点会、监理例会,高效破解施工堵点难点。建立图纸设计、设备到货及施工进度良性循环机制,派驻专人驻场催货,打通制造、发货、验收关键环节,保障核心关键设备优先排产、提前交付。推进标准化示范现场打造,执行工程质量三级验收制度,常态化进行工程质量抽检与监理旁站监督,强化隐蔽工程和关键工序监管。截至目前,已开展工程过程质量验收2000余次,监理旁站1200余班次,合格率达100%。各主体工程加速推进,集控楼提前45天完成施工,一号间冷塔提前45天实现到顶,烟囱外筒提前30天顺利封顶。
投资管控节流增效
沮源发电公司牢固树立“批复的概算就是项目投资上限”理念,将“一概算两清单”制度前置管控,制定设备预付款、投料款及工程预付款、进度款支付计划,建立工程项目管理台账,细化资金管理使用,严控工程变更,监督施工单位按图按规范施工,保障概算刚性执行。定期召开投资概算控制专题会,全面分析费用偏差原因,严格履行概算审批程序,从源头控制投资。截至目前,16个已竣工验收的前期重点工程均未超概算,结算金额较概算结余1100余万元,实现节流增效目标。(李俊芳 同语帆 任昱晨)
